很多企业把"写方案"当成一次打字作业:拉上几个人开两次会,把想法敲进文档,就算完成。结果方案里全是形容词、一句报价和一句"尽快上线"。方案质量差的根源,往往不在动笔那一刻,而在动笔之前的三件事没做:需求没有评估清楚、预算没有算明白、周期没有排出来。

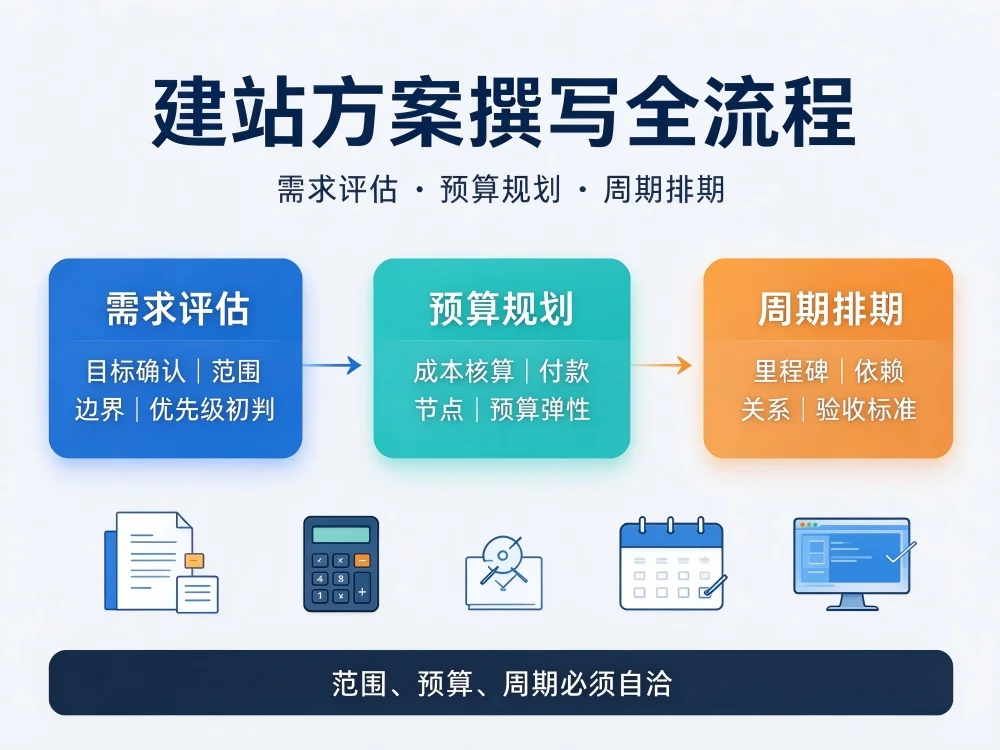

所以,完整的建站方案撰写流程,是"评估—算钱—排期"三位一体:先用需求评估把"要建什么"想清楚,再用预算规划把"花多少钱"定下来,最后用周期排期把"多久能上线"落成里程碑。方案只是这三个环节的书面呈现。这篇文章把三个环节逐个拆开讲。

第一步:需求评估——把"想要"变成"需要"
写方案的第一件事不是写,而是问。需求评估要回答四个问题:为谁建站、解决什么问题、现在有什么、参考什么标准。
1. 先访谈老板,锁定业务目标。 是品牌展示、获客转化,还是承载业务的平台型网站?不同目标决定网站的形态和复杂度:品牌官网重设计、轻功能;获客站要有线索表单和数据追踪;平台型站点要评估用户系统与后台,复杂度完全不在一个量级。访谈时多追问一句"这个站上线后,你希望它带来什么可衡量的变化",答案越具体,方案越好写。
2. 再访谈用户和使用者,还原真实场景。 问市场、销售:客户在什么场景下会打开这个网站,他们要找什么?问运营:后台给哪些人用、用哪些功能?很多时候,方案里"想当然"的功能,一问真实使用者就会发现根本用不上。
3. 盘点现状,摸清家底。 有没有旧网站?旧站哪些内容值得迁移?公司有没有现成的 VI、文案、图片素材?需要对接哪些系统(CRM、小程序、支付、短信)?这些直接决定开发工作量和第三方费用,是预算与排期的重要输入。
4. 找参考站,定下基调。 选两三个同类标杆网站,明确哪些部分要学、哪些要避开,比空谈"高端大气"有用一百倍。参考站还能让开发快速理解你的审美和结构预期。
需求评估的输出物是一份需求清单:按页面、功能逐条列出,每条标注来源(老板、用户、运营)和优先级初判。要特别警惕把"想要"和"需要"混为一谈——愿望清单交给开发,就是预算超支和工期失控的开始。评估阶段可以反复问自己一句:删掉这个功能,网站还能达成核心目标吗?如果还能,它就还不是必需。
第二步:预算规划——把钱算明白,方案才有边界
需求清单拿到手,下一步是算钱。很多方案死在预算上,不是因为没钱,而是因为预算没算全、没算对。
先了解建站预算的完整构成,常见的是七块:基础设施(域名、服务器、HTTPS 证书、CDN,通常按年续费);设计费用(页面视觉设计、UI 规范);开发费用(前端、后端,这是大头);第三方服务(短信验证码、支付接口、地图、统计分析、图库版权,每个都可能有年费);内容制作(文案、配图、视频,最容易被忽略);测试与验收(兼容性测试、安全测试);上线后维护(运维、安全更新、内容更新支持)。
预算规划最常见的三个错误:
1、只算开发费,漏掉持续性支出。 基础设施和第三方服务年年要交钱,漏算的结果是第二年网站没人管、域名过期打不开。
2、预算没有弹性。 需求一变立刻失控,建议预留 10%—15% 的机动额度,专款应对评估遗漏。
3、超预算时先砍设计和内容。 恰恰相反,设计和内容是用户感知最强的部分,应该先按优先级砍功能,再谈设计降级。
把需求清单和预算对一遍账,是预算规划的关键动作:给每条功能标注预估成本,按优先级从 P0 开始划,划到预算线为止。这就是用钱倒逼需求收敛——写方案的人要敢于对老板说:这些预算只能做这么多。另一个现实提醒:模板建站与定制开发的投入可能差一个数量级,报价明显低于市场量级的方案,要么砍了需求,要么藏着后续增项,签合同前要逐项核对清单。
预算规划的输出物是一张预算表:分项金额、合计、付款节点(签约、里程碑、验收各付多少)。付款节点要和后面的周期排期一一对应,这是项目不扯皮的保障。
第三步:周期排期——把时间落成里程碑
钱算明白了,接下来排时间。排期不是"大概两个月",而是要拆到阶段、拆到里程碑、拆到依赖关系。
推荐倒排法:先定上线日,再往回推。企业网站从启动到上线,一般经过需求确认、视觉设计、前后端开发、联调测试、内容填充与上线准备五个阶段。时间占比的大致参考:设计约 20%—25%,开发约 40%—50%,测试、联调与上线准备约 20%—30%,内容型网站还要单独给内容制作留时间。排期时要特别注意三件容易被低估的事:
1. 甲方确认时间。 每一版设计稿、每一轮测试,都要企业方看、反馈、拍板。现实中"确认"占用的日历时间常常超过开发时间本身。方案里要明确写死"X 个工作日内反馈,逾期视为确认通过",并给确认环节排足缓冲。
2. 内容制作时间。 文案、图片、视频、产品资料,如果企业没有现成素材,内容制作往往需要两到四周甚至更久——这是所有排期里最常被低估的一项。
3. 测试与返工。 兼容性测试、真机测试、上线前的安全扫描,以及修 bug 的返工,都要排进时间表,不能默认"一次通过"。
此外,明确哪些事并行、哪些事依赖:视觉设计定稿前,前端可以同步搭页面框架,后端接口可以先行开发;但页面视觉风格没定就铺全站前端,返工率极高。方案里要写清楚每个里程碑的交付物、验收方,以及企业方需要在什么时间点提供什么——比如第 X 周前提供文案和 Logo 源文件。
周期排期的输出物是一张里程碑表:阶段、起止时间、交付物、验收标准、需要甲方配合的事项。顺带在方案里声明:里程碑达成才进入下一阶段,中途变更需求需重新排期——这是对双方的保护。
最后:三个环节如何汇成一份方案
三个环节的成果,最终要落到一份方案文档里——正好对应"开发看得懂"的框架:需求评估的结论写进"项目目标与范围",预算写进"技术约束",排期写进"里程碑与验收标准"。也就是说,撰写流程不是先写文档再补数据,而是先有评估、预算、排期三份底稿,方案只是把它们结构化地呈现出来。
方案初稿完成后,记得做一次三角校验:范围、预算、周期三个数字是否自洽?如果范围写了大而全,预算却是最低档,周期又承诺两个月——三者必然有一个是假的,方案发出去之前就要暴露出来。
回到开头:建站方案不是写出来的,是算出来的。需求评估把"要建什么"想清楚,预算规划把"花多少钱"定下来,周期排期把"多久上线"落成里程碑,三个环节互为约束、彼此校验。企业的建站方案之所以让开发看不懂、让老板不满意、让项目失控,大多不是因为文笔不好,而是因为这三件事在动笔前没有做扎实。把流程走对,方案自然立得住。
